老朽化するインフラの維持更新と財政制約が同時進行する中で、「PPP」「PFI」「コンセッション」という言葉がインフラ投資の文脈でよく使われるようになっている。空港・水道・道路など、かつては行政が直接整備・運営していた施設に民間が関与する仕組みです。

この記事では、PPPとPFIの違い、コンセッション方式の仕組み、ゼネコン・建設コンサルタントがどこで関与するか、投資家目線での収益構造の読み方を整理する。個別銘柄の評価ではなく、業界構造を理解するための整理として読んでほしい。

それでは詳しく見ていきましょう。

この記事でわかること
  • PPPとPFIの違いと包含関係、コンセッション方式の仕組み
  • BTO・BOT・BOO・コンセッションといった主な事業方式の特徴
  • SPC(特別目的会社)を通じてゼネコン・建設コンサルが関与する構造
  • 建設フェーズと維持管理・運営フェーズで収益がどう生まれるか

PPPとPFI:まず用語を整理する

PPPとPFIはよく混同されるが、包含関係にあります。

用語正式名称概念の範囲
PPP Public-Private Partnership(官民連携) 民間が公共サービスの設計・建設・運営・維持管理に関与する形態の総称。広義の概念
PFI Private Finance Initiative(民間資金等活用) PPPの手法のひとつ。民間の資金・経営能力・技術力を活用して公共施設の整備・運営を行う。英国発祥で1990年代に広まった
コンセッション 公共施設等運営権方式 PFIの一形態。施設の所有権は公共に残したまま、運営権(コンセッション)を民間に売却・付与する

日本では2011年のPFI法改正でコンセッション方式が導入されてから、空港・水道・道路など幅広い分野での民間活用が広がった(出所:内閣府「PFI推進委員会」関連資料)。

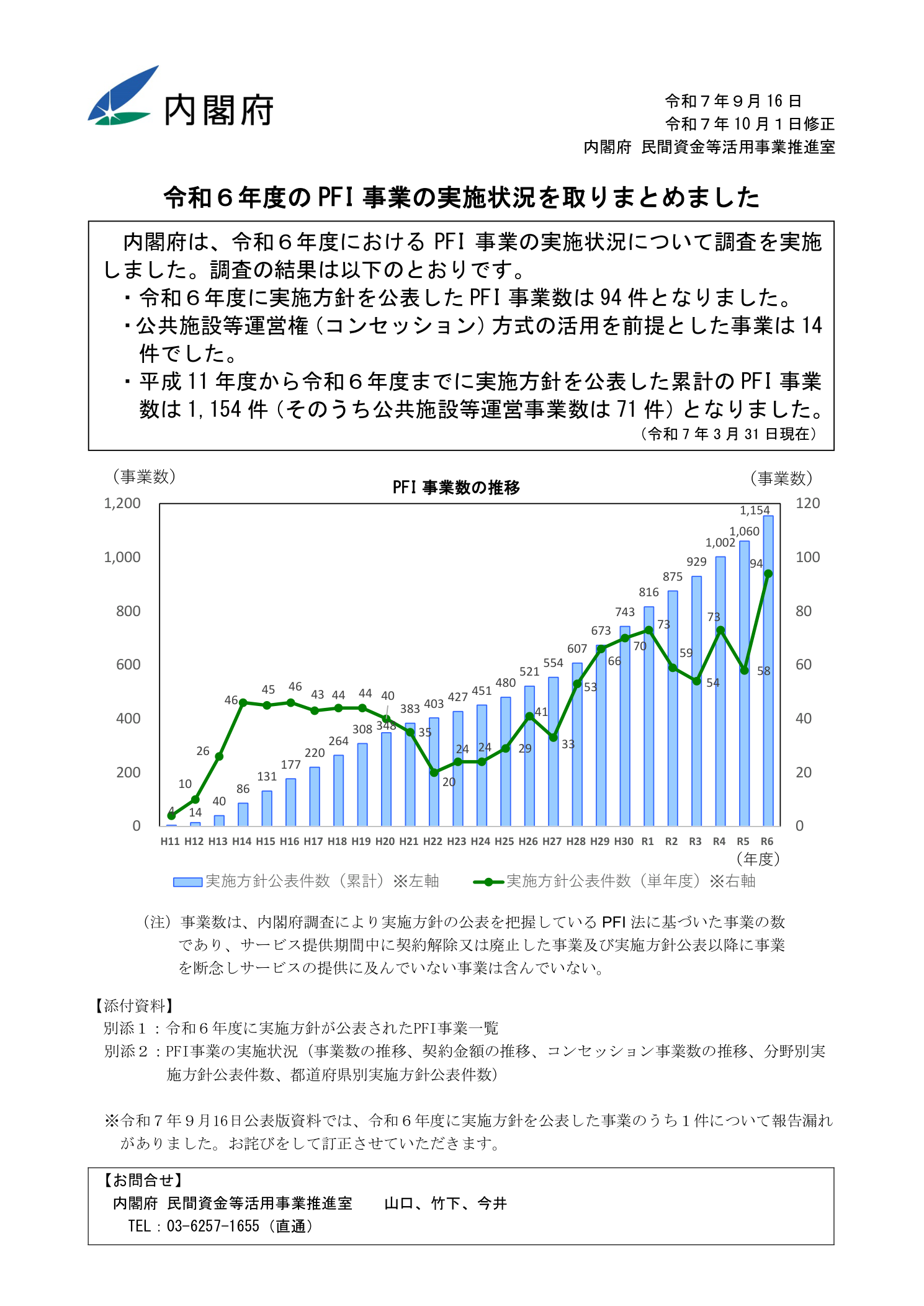

令和6年度末時点のPFI事業数の累計推移を下図に示します。

内閣府 令和6年度のPFI事業の実施状況 PFI事業数推移 累計1,154件(うちコンセッション81件)
出所:内閣府「令和6年度のPFI事業の実施状況」(令和7年9月16日公表)。令和6年度末時点のPFI事業累計数は1,154件(うちコンセッション81件)。1999年以降の事業数推移が折れ線グラフで示されていて、コンセッション方式が導入された2011年以降に件数が急増していることが確認できる。

PFIの主な事業方式

PFIには施設の所有権と運営権をどう設計するかによって複数の方式があります。

方式概要主な適用分野
BTO
(Build-Transfer-Operate)
民間が建設後に施設を公共に移転し、その後民間が運営する 学校・病院・文化施設・庁舎等
BOT
(Build-Operate-Transfer)
民間が建設・運営を行い、契約期間終了後に公共へ移転する 発電所・有料道路・港湾施設等
BOO
(Build-Own-Operate)
民間が建設・所有・運営を行い、終了後も民間が保有する 電力・通信インフラ等
コンセッション 施設の所有は公共のまま、運営権のみを民間に付与する 空港・水道・道路・スタジアム等

日本でPFIが最も普及したのはBTO方式です。庁舎・学校・病院など公共施設の建設・維持管理に民間のノウハウと資金を活用する形として広く使われてきた。コンセッション方式は2011年以降に整備が進み、空港・水道・有料道路などで実績が積み上がっています。

日本での主な実施例

コンセッション方式の代表的な実施例として、空港・水道分野での民間参画があります。

  • 関西・大阪・神戸空港:関西・大阪空港が2016年にコンセッション方式で民間に付与され、その後に神戸空港も加わって3空港一体での運営となった。旅客数・商業収益などの空港経営全体を民間が担う。
  • 仙台空港:同じく2016年に運営権方式が導入。東北地方の復興とインバウンド需要拡大を背景に民間活力を取り込んだ。
  • 浜松市上下水道:水道・下水道のコンセッション方式として国内でも先駆的な取り組み。施設の老朽化更新と経営効率化を民間が担う。
  • 公共施設(BTO方式):全国の自治体で学校・体育館・図書館・庁舎などがPFI(BTO)方式で整備・維持管理されています。

内閣府のPFI推進委員会は毎年PFIの実施状況を公表していて、事業件数・事業費の累計を確認できる(出所:内閣府「PFI年次報告」)。

ゼネコン・建設コンサルタントはどこで関与するか

PPP・PFI案件では、建設段階と運営段階で異なる会社が関与します。

SPC(特別目的会社)の組成

PFI事業では、事業を担うためにSPC(特別目的会社)が設立される。SPCには、ゼネコン・施設管理会社・金融機関・オペレーター(運営会社)などが出資し、コンソーシアムとして事業を受注します。

ゼネコンはSPCの出資者として参加しながら、SPCから建設工事を受注する形が一般的です。出資持分は決算上「投資有価証券」や「持分法適用会社」として計上され、長期にわたって収益と損失を持分に応じて認識します。

建設フェーズ:ゼネコンの役割

PFI案件の建設フェーズでは、ゼネコンが施設の設計・施工を担う。通常の公共工事と異なる点は、発注者がSPCで、SPCに出資しているゼネコン自身が受注者にもなるという構造です。この利益相反的な構造に対し、事業の公平性・透明性を確保するためのガバナンスが求められる。

維持管理・運営フェーズ

施設の完成後は、長期(15〜30年程度)にわたる維持管理・運営が続く。ゼネコンの子会社・関連会社がファシリティマネジメント(FM)として維持管理を担うケースがある。これにより、ゼネコングループは建設工事の一時的な収益に加え、長期にわたる維持管理フィーという安定収益を得られる(→「ゼネコングループの子会社・関連会社構造とは」参照)。

建設コンサルタントの役割

建設コンサルタントはPFI事業の上流段階(事業計画・VFM算定・発注者支援)に関与することが多い。VFM(Value for Money:PFI方式と従来の公共直営方式のコスト比較)の算定、事業者選定の支援、事業期間中のモニタリング業務などが主な領域だ(→「建設コンサルタントとは」参照)。

コンセッション方式の収益構造とリスク

コンセッション方式は、運営権という無形資産を取得し、施設の収益(利用料収入・商業収益)から収益を得る仕組みです。従来のPFI(行政からサービス購入料を得るモデル)と異なり、事業の需要変動リスクを民間が負う

  • 空港コンセッション:旅客数・国際線便数・商業収益が事業収益を左右する。コロナ禍のような需要急落時には、運営権者の収益が大幅に悪化するリスクがあります。
  • 水道コンセッション:水道料金収入が安定しているが、施設の老朽化更新コストが予想を超える場合のリスクを運営権者が負う。
  • 道路コンセッション:通行台数と料金収入が連動する。交通量の長期見通しの精度が採算を左右します。

投資家が確認するポイント

  • SPC出資の規模と内容:ゼネコンや関連会社がPFI事業のSPCに出資している場合、有価証券報告書の「関係会社の状況」や注記に記載されている。出資額・持分比率・事業内容を確認することで、長期的な収益貢献とリスクを把握できる(出所:各社有価証券報告書)。
  • 維持管理・運営収益の割合:ゼネコングループの収益に占める維持管理・運営フィーの割合が高まっているなら、建設工事に依存しない安定収益基盤が育っていると読める。
  • VFM・事業期間中のモニタリング:建設コンサルタントが関与するPFI案件の受注状況は、上流から長期的に事業に関わる収益機会の規模を示す。
  • コンセッション案件の需要リスク:空港・道路のコンセッションに参加している場合、旅客数・交通量の動向が長期的な収益に影響する。マクロの需要環境と合わせて確認します。

【確認の流れ】
① 有価証券報告書の「関係会社の状況」でSPC出資の有無・規模を確認
② セグメント情報でメンテナンス・運営事業の収益比率を確認
③ 内閣府「PFI年次報告」で業界全体の案件動向を把握
④ コンセッション案件参加時は対象施設の需要指標(旅客数・交通量等)を追う

まとめ

論点ポイント
PPPとPFIの関係PPPが広義の官民連携、PFIはその手法のひとつ。コンセッションはPFIの一形態で運営権を民間に付与する
ゼネコンの関与SPCに出資しながら建設工事を受注。子会社が維持管理・運営を担い長期の安定収益を狙う
建設コンサルタント事業計画・VFM算定・発注者支援・モニタリングなど上流から関与する
コンセッションのリスク施設の需要変動リスクを民間が負う。空港は旅客数、道路は交通量が収益を左右する
投資家の確認点SPC出資の規模・維持管理収益の比率・コンセッション案件の需要指標を有価証券報告書で確認
