「補正予算が成立した」というニュースを建設株・インフラ株の文脈で目にすることがある。公共工事の発注増加につながる財政出動だ、というおおまかな理解はあっても、予算が成立してから実際にゼネコンの売上や受注残にどう反映されるかの仕組みは意外と知られていない。

この記事では、補正予算の基本構造、建設関連予算が補正に乗りやすい理由、予算成立から着工までの発注タイムラグ、そして繰越明許費という会計上の仕組みが受注残・完成工事高にどう影響するかを整理する。個別銘柄の評価ではなく、建設需要の波を読むための構造理解として読んでほしい。

それでは詳しく見ていきましょう。

この記事でわかること
  • 補正予算とは何か、当初予算との違い
  • 建設関連費が補正予算に乗りやすい理由(即効性・防災・復旧)
  • 予算成立から着工までの発注タイムラグと繰越明許費の仕組み
  • 受注残・完成工事高への影響と、投資家が確認するポイント

補正予算とは:当初予算との違い

日本の国家予算は「単年度主義」を原則とする。4月に始まり翌3月に終わる会計年度の中で、年度開始前に国会で議決された予算が「当初予算(本予算)」です。

これに対して補正予算は、年度途中に当初予算を修正・追加する予算です。景気変動への対応、災害復旧、物価上昇にともなう費用増加、防衛・安全保障対応など、当初予算策定時には想定していなかった事態に対して柔軟に財政出動するための仕組みとして位置づけられている(出所:財務省「補正予算の概要」)。

区分概要議決のタイミング
当初予算(本予算) 年度開始前に国会で審議・議決される通常の予算 前年度中(2〜3月ごろ)
補正予算 年度途中の追加・修正予算。複数回組まれることもある 臨時国会・通常国会(秋〜冬が多い)

補正予算は1回とは限らない。大型の経済対策では「第一次補正」「第二次補正」と複数回組まれることがある。それに、前年度の補正予算の執行が翌年度にまたがるケースもあり、複数年度にわたる財政効果が出ることになります。

なぜ建設関連費は補正予算に乗りやすいのか

景気対策を目的とした補正予算では、公共事業費が増額されることが多い。その背景には、以下のような政策上の論理があります。

即効性という論理

公共工事は、予算が確保されれば比較的速やかに発注・着工できる。企業・家計の消費行動を変えるための補助金や給付金と比べ、工事発注という形で国内の労働・材料需要に直接働きかけられる点が、景気下支え策として評価されてきた(出所:内閣府「経済財政白書」各年版)。

防災・国土強靭化との親和性

大規模自然災害の後や、気候変動対応・防災インフラ整備を急ぐ政策判断が重なるとき、補正予算には防災・国土強靭化関連の公共事業費が計上されやすい(→「国土強靭化とゼネコン」参照)。河川改修・砂防・道路整備・老朽化インフラの更新など、建設需要を直接押し上げる費目が対象になります。

復旧・復興需要

地震・豪雨・台風などの大規模災害の後には、被災インフラの復旧・復興を目的とした補正予算が組まれる(→「復興と建設需要」参照)。復旧工事は緊急性が高く、補正予算に乗せて速やかに財源を確保する形が多い。

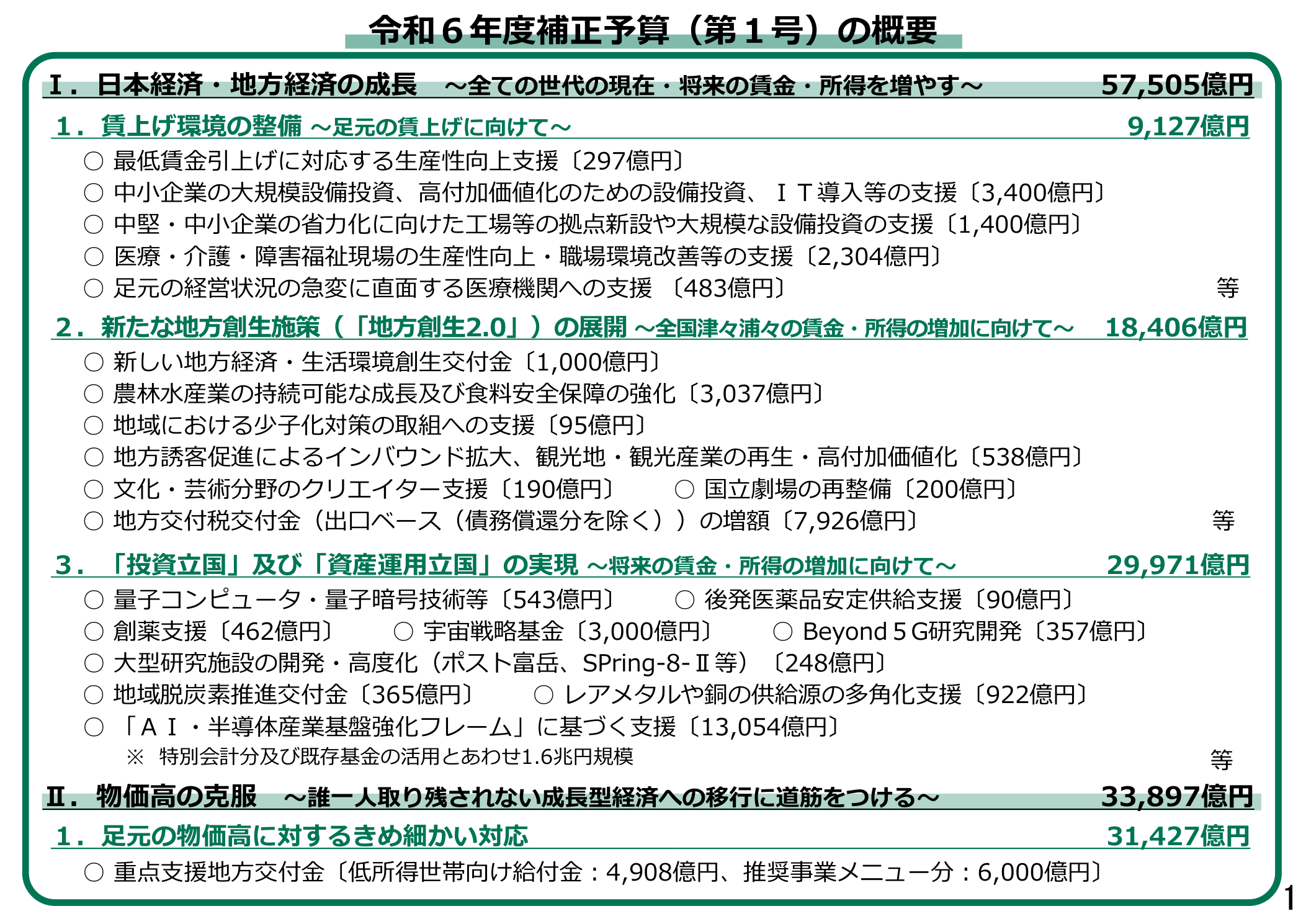

令和6年度補正予算(第1号)の概要を下図に示します。防災・国土強靱化(19,584億円)を含む主要費目の内訳が確認できます。

財務省 令和6年度補正予算(第1号)の概要 57,505億円 防災・国土強靱化19,584億円含む
出所:財務省「令和6年度補正予算(第1号)の概要」(2024年11月29日)。補正予算の経済対策関連経費は総額13兆9,310億円で、このうち「国民の安心・安全の確保」に57,505億円、その中で防災・減災及び国土強靱化の推進に19,584億円が計上されています。公共事業費の大きな割合が建設需要に直結する費目として位置づけられています。

発注タイムラグ:予算成立から着工までの流れ

補正予算が成立しても、翌日から工事が始まるわけではありません。予算成立から実際の着工・売上計上まで、一定のタイムラグがあります。

ステップ内容所要期間の目安
①予算成立 国会での補正予算議決。各省庁・都道府県に予算配分
②事業計画・設計 発注機関が工事内容の確定・設計委託・工事仕様の整備 数か月〜半年程度
③入札・契約 一般競争入札・指名競争入札の手続き、落札・契約締結 1〜3か月程度
④着工・施工 工事開始。工期に応じた進行(短期〜数年) 工事規模による
⑤完成・売上計上 引渡し後に完成工事高として売上計上(工事進行基準の場合は工事中も計上) 着工後〜数年

大型・複雑な工事ほど設計・入札に時間がかかる。補正予算が秋〜冬に成立した場合、年度内に契約まで進んでも実際の施工・売上計上は翌年度以降になることが多い。補正予算の成立時期と決算への反映時期はズレる、という点を押さえておくことが重要です。

繰越明許費とは何か

日本の予算は単年度主義を原則とするため、年度内に使い切れなかった予算は原則として「不用」として消滅する。しかし公共工事は、年度をまたいで施工が続くことが多い。この矛盾を解消するための仕組みが繰越明許費だ(出所:財務省「繰越明許費の概要」)。

繰越明許費の仕組み

繰越明許費とは、「年度内の支出が困難な経費について、あらかじめ国会の議決を経て翌年度に繰り越すことができる」とされた経費だ(財政法第14条の3)。補正予算には、成立時期が年度後半になることが多く、年度内に事業が完了しないことが見込まれる場合、あらかじめ繰越明許費として設定されることがあります。

概念説明
繰越明許費 国会の議決によって翌年度への繰り越しが認められた経費。年度末に「繰越」として処理され、翌年度の事業に充当される
事故繰越 繰越明許費とは別に、やむを得ない事故(災害・用地取得の遅延等)で年度内完了が困難になった場合の繰り越し
不用額 予算執行されずに消滅した額。繰越明許費の設定がなければ、未執行予算はここに計上される

繰越明許費の規模感

補正予算の規模が大きく、かつ成立時期が遅い場合(12月・翌1月など)は、年度内に施工が終わらない工事が多く出る。そのため、補正予算額の相当部分が翌年度へ繰り越される。財務省は毎年度、繰越明許費の実績を公表している(出所:財務省「歳入歳出決算」「繰越明許費繰越計算書」)。

受注残・完成工事高への影響

補正予算→発注→繰越明許費というタイムラグの構造を踏まえると、ゼネコンの決算にどう映るかが読みやすくなります。

受注残への反映

補正予算に基づく公共工事の入札・契約が成立すると、受注したゼネコンの受注残高(手持ち工事高)が増加する。受注残は「まだ売上に計上されていないが、将来の完成工事高として積み上がっている受注総額」です。補正予算の恩恵は、完成工事高に計上される前に、まず受注残の拡大として決算に現れることが多い(→「受注残の読み方」参照)。

完成工事高への反映時期

受注から着工・完成までの期間を経て、ようやく完成工事高(売上)に計上される。補正予算の成立から完成工事高への反映まで、1〜3年のタイムラグが生じるケースも多い。「補正予算が成立したから今期の業績が上がる」という単純な読み方は実態とズレることがあります。

繰越明許費と翌年度業績の下支え

繰越明許費として翌年度に持ち越された予算は、翌年度の発注・施工の財源になる。すでに予算が確保されているため、翌年度の公共工事発注量の下支え要因として機能する。「今年度の補正予算規模が大きければ、翌年度の公共工事発注が厚くなりやすい」という論理はここに由来します。

投資家が確認するポイント

  • 補正予算の成立時期と規模:補正予算が成立した年度・時期・公共事業費の規模を確認する。成立が遅いほど繰越明許費が多くなり、翌年度以降の需要下支えになりやすい(出所:財務省「補正予算の概要」)。
  • 国土交通省の発注予定:国交省は毎年度、翌年度の工事発注見通しを公表しています。補正予算で追加された費目が反映されているかを確認することで、発注の増加時期を先読みする手がかりになる(出所:国土交通省「建設工事施工統計調査」「工事発注見通し」)。
  • 受注残の前年比:補正予算の恩恵を受けた年度の受注残が拡大しているかをゼネコン各社の決算で確認する。受注残の増加要因として「公共土木受注の増加」が言及されている場合、補正予算との連動を読み取れる。
  • 完成工事高の時期ズレ:受注残が積み上がっても、完成工事高への計上は工事完了後になる。受注残と完成工事高の乖離が大きい場合、将来の売上が先食いされている(または積み上がっている)状態と読む。
  • 繰越明許費の規模:財務省の繰越計算書で、国交省関連の繰越明許費の規模を確認する。規模が大きければ、翌年度の公共工事発注の底上げ要因として機能します。

【確認の流れ】
① 財務省のウェブサイトで補正予算の概要・公共事業費の規模を確認
② 翌年度の国交省の発注見通しを確認
③ ゼネコン各社の受注残(公共土木部門)の前年比を決算説明資料で追う
④ 繰越明許費の実績を財務省「繰越明許費繰越計算書」で確認
⑤ 受注残→完成工事高への反映タイムラグを考慮して業績を見る

まとめ

論点ポイント
補正予算とは年度途中に当初予算を追加・修正する予算。景気対策・災害対応・物価対応などが主な目的
建設需要との関係公共事業費が増額されやすい。即効性のある景気対策として、道路・河川・防災インフラ整備などが計上されることが多い
発注タイムラグ予算成立→設計→入札→着工→完成工事高計上まで、通常1〜3年程度のタイムラグがある
繰越明許費年度内完了が困難な工事分の予算を翌年度に持ち越す仕組み。補正予算規模が大きく成立が遅いほど繰越額が膨らみやすく、翌年度の公共工事を下支えする
受注残への影響補正予算に基づく工事受注は、まず受注残高の増加として現れ、完成工事高への計上は1〜3年後になるケースが多い
投資家の確認点補正予算の規模・成立時期・繰越明許費の規模と、ゼネコン各社の受注残(公共土木)の前年比を合わせて確認する
