ゼネコンの決算で「受注残が増えた」という数字を見て、そのまま「受注が順調で将来の業績も良い」と判断するのは早計です。受注残は建設業の業績を先読みする最重要指標のひとつだが、「量」だけで読むと判断を誤りやすい

なぜなら、受注残の量が増えていても低採算の工事が積み上がっているだけなら完成しても利益は出ない。逆に受注残が減っていても、高採算案件が次々と完成して利益に変わっているなら業況は好調です。受注残を正しく読むには、月数・採算・公民比という3つの軸を組み合わせる必要がある。個別銘柄の評価ではなく、業界構造の理解を目的とした整理として読んでほしい。

(→ 受注残の基本定義については「受注高と受注残の違い」参照)

それでは詳しく見ていきましょう。

この記事でわかること
  • 受注残を「量」だけで読むと判断を誤りやすい理由
  • 月数(受注残÷完成工事高)で規模の異なる会社を横比較する方法
  • 採算(完成工事総利益率)と公民比(公共/民間)という質の2軸
  • 「受注残が増えた・減った」を3軸で正反対にも解釈できること

まず全体像:3軸が何を教えてくれるか

計算・確認方法読み取れること
① 月数 受注残高 ÷ 月平均完成工事高 将来の売上の「量・厚み」。規模の異なる会社を横比較できる
② 採算 完成工事総利益率の推移・受注時採算の開示 将来の利益の「質」。量が同じでも利益に大差がつく
③ 公民比 受注残の官公庁/民間の構成比 将来売上の「安定性」。金利上昇・発注者リスクへの耐性

① 月数:受注残の絶対量を標準化して読む

受注残の金額は会社の規模によって桁が異なるため、そのままでは同業他社との比較が難しい。月数(手持ち工事月数)に換算すると、「現在の施工ペースで何ヶ月分の仕事があるか」という形で横比較が可能になります。

受注残月数 = 受注残高 ÷ (完成工事高 ÷ 12)

たとえば受注残高が完成工事高の2倍であれば受注残月数は24ヶ月、1.5倍であれば18ヶ月になる。この月数が何ヶ月だと多い・少ないかは業態や企業規模によって異なるが、大手ゼネコンでは一般に18〜24ヶ月前後が「手持ちが厚い」水準の目安として参照されることが多い。

月数が「増える」ときの2つの読み方

受注残月数が前期比で増加している場合、次の2つのパターンを区別して読みます。

  • 受注が旺盛で積み上がっているケース:新規受注が完成工事高の伸びを上回っている。需要が好調で将来の売上が厚くなっていることを意味し、基本的にポジティブなサインです。
  • 施工が進まず消化できていないケース:人手不足・資材不足・設計変更による工期延長で、完成ペースが遅れている。この場合、受注残の増加は売上の先送りを意味していて、業況の好転と混同しないよう注意が必要です。

両者を区別するには、完成工事高(売上)の前期比が伸びているかどうかを同時に確認する。受注残月数が増えて完成工事高も増えていれば前者、完成工事高が横ばいか減少なら後者の疑いが強くなります。

月数が「減る」ときの2つの読み方

  • 高採算工事が順次完成しているケース:積み上がった受注残が消化され、完成工事高が増加している。今期の業績改善につながる好ましい動きです。ただし次期以降の手持ちが薄れるため、新規受注の動向を並行して確認しておきたいところです。
  • 新規受注が不調なケース:完成が受注を恒常的に上回り、受注残が縮小している。次期以降の売上が細るサインとして警戒が必要です。

② 採算:月数と同じくらい重要な「質」の軸

受注残月数が同水準の2社を比べたとき、一方が低採算の固定価格工事を多く抱え、もう一方が価格転嫁済みの高採算工事を積み上げていれば、完成工事高は同規模でも完成工事総利益率(粗利率)は全く異なる

建設業の特性として、受注採算が完成工事総利益率に反映されるまで数年のタイムラグがある。工事が完成して初めて売上・利益として計上されるためです。この構造が、「今の最高益は数年前の選別受注・価格転嫁の結果」という状況を生む(→「なぜ今ゼネコンは最高益なのか」参照)。

採算の軸で受注残を読む際に確認したいのは次の2点です。

  • 完成工事総利益率の推移:過去数期分の粗利率の方向性を確認する。右肩上がりなら低採算の旧受注残が消化されて高採算の新受注が主体になってきた証拠です。逆に低下傾向なら採算の問題が表面化しつつある(→「完成工事総利益率とは」参照)。
  • 受注時採算の開示:一部のゼネコンは決算補足説明資料で「当期受注ベースの想定粗利率」を開示している。この数値が現在の完成工事総利益率より高ければ、今後の完成工事の採算が改善する余地があることを示す。

採算を最も悪化させるリスクは大型案件での工事損失です。資材調達の難航や仕様変更・工期延長が発生すると、工事損失引当金の計上につながる。受注残に大型案件が多い場合はこのリスクも念頭に置きたい(→「工事損失引当金とは」参照)。

③ 公民比:受注残の「安定性」を決める構成軸

受注残の中身が公共工事中心か民間工事中心かで、将来の完成工事高が「どれだけ安定して実現するか」が変わる。

区分公共受注残民間受注残
発注者 国・地方自治体 民間デベロッパー・製造業・物流事業者等
資金の安定性 財政支出が原資。予算が確定している限り安定 発注者の業況・資金調達コストに連動しやすい
発注変更リスク 低い(政策変更・予算執行の遅れが主な要因) 経済環境の変化により縮小・中止されることがある
金利との関係 民間金利の動向に連動しない 金利上昇局面で発注者の投資判断が慎重化しやすい

金利上昇局面では民間受注残が多い会社ほど、将来の受注環境の悪化リスクが高くなる。でも、公共受注残が厚い会社は金利影響を受けにくく、将来の完成工事高が見えやすい(→「金利が上がると建設株は下がるのか」参照)。

受注残の公民比は、決算補足説明資料の受注残テーブルに「官公庁」「民間」の内訳として記載している会社が多い。建築・土木それぞれの公民比を確認することで、より精度の高い把握ができます。

「受注残が増えた・減った」を3軸で解釈する

3つの軸を組み合わせると、同じ「受注残増加」でも解釈が正反対になる場合があります。

受注残の動き採算の状況公民比解釈
増加(受注好調型) 高採算案件が中心 公共比率が高め 将来の収益が厚くなる。業況として最も好ましいパターン
増加(質の問題型) 低採算案件が多い 民間比率が高い 量は増えても利益に結びつかない。受注競争の激化を示す可能性
増加(施工遅延型) 採算に関係なく工事が進まない 問わず 売上の先送り。人手不足・資材不足・設計変更が原因のことが多い
減少(消化進展型) 高採算工事が順次完成 問わず 今期の利益改善につながっている。新規受注が続いているかを並行確認
減少(受注不足型) 新規受注が細っている 民間が減少 次期以降の売上が先細りするサイン。業界環境の変化に要注意

受注残と選別受注のつながり

採算と公民比の両軸で受注残を見るうえで、「選別受注」という行動変容が背景にあることを理解しておくと解釈の精度が上がる。

2020年代に入って大手ゼネコン各社が採算の合わない案件を断るようになったことで、受注残の「質」が変わった。受注残月数が以前より短くなったとしても、それが選別受注による高採算案件への絞り込みの結果であれば、利益の観点では改善している可能性がある(→「選別受注とは何か」参照)。

受注残月数の絶対値だけを見て「以前より短くなった=悪化」と判断するのは、採算の変化を見落とした読み方になる。月数・採算・公民比の3軸を組み合わせることが重要な理由がここにあります。

実際のIR資料・統計で確認する場所

受注残に関するデータは、次の資料から確認できます。

  • 有価証券報告書「受注及び販売の実績」:受注高・完成工事高・受注残高が期ごとに記載されている。前期比の推移を時系列で追うことができる(出所:各社有価証券報告書)。
  • 決算補足説明資料:受注残の公民比・土木/建築比・完成工事総利益率の推移・受注時採算の開示(会社による)など、深い分析に必要な情報が集まっています。
  • 四半期報告書:各四半期末の受注残高を確認できる。年度末だけでなく四半期ごとの動きを追うと、受注・施工のペースがつかみやすい。
  • 国土交通省「建設工事受注動態統計調査」:業界全体の月次受注動向を公表している(出所:国土交通省「建設工事受注動態統計調査」)。個社の受注残の増減を業界全体の需給と照合することで、個社特有の動きかどうかを判断しやすくなります。

【確認の流れ】
① 受注残月数(受注残高 ÷ 月平均完成工事高)を計算し、前期比・同業他社比で確認
② 完成工事高の前期比を同時に確認(月数増加が受注旺盛か施工遅延かを区別)
③ 決算補足説明資料の完成工事総利益率の推移で採算の方向性を確認
④ 受注残の公民比(官公庁/民間)を確認して安定性を評価
⑤ 受注時採算の開示があれば参照し、将来の粗利率の水準を推計
⑥ 国交省「建設工事受注動態統計調査」で業界全体の受注動向と照合

受注高・受注残高・売上高の年度別推移を下図に示します。

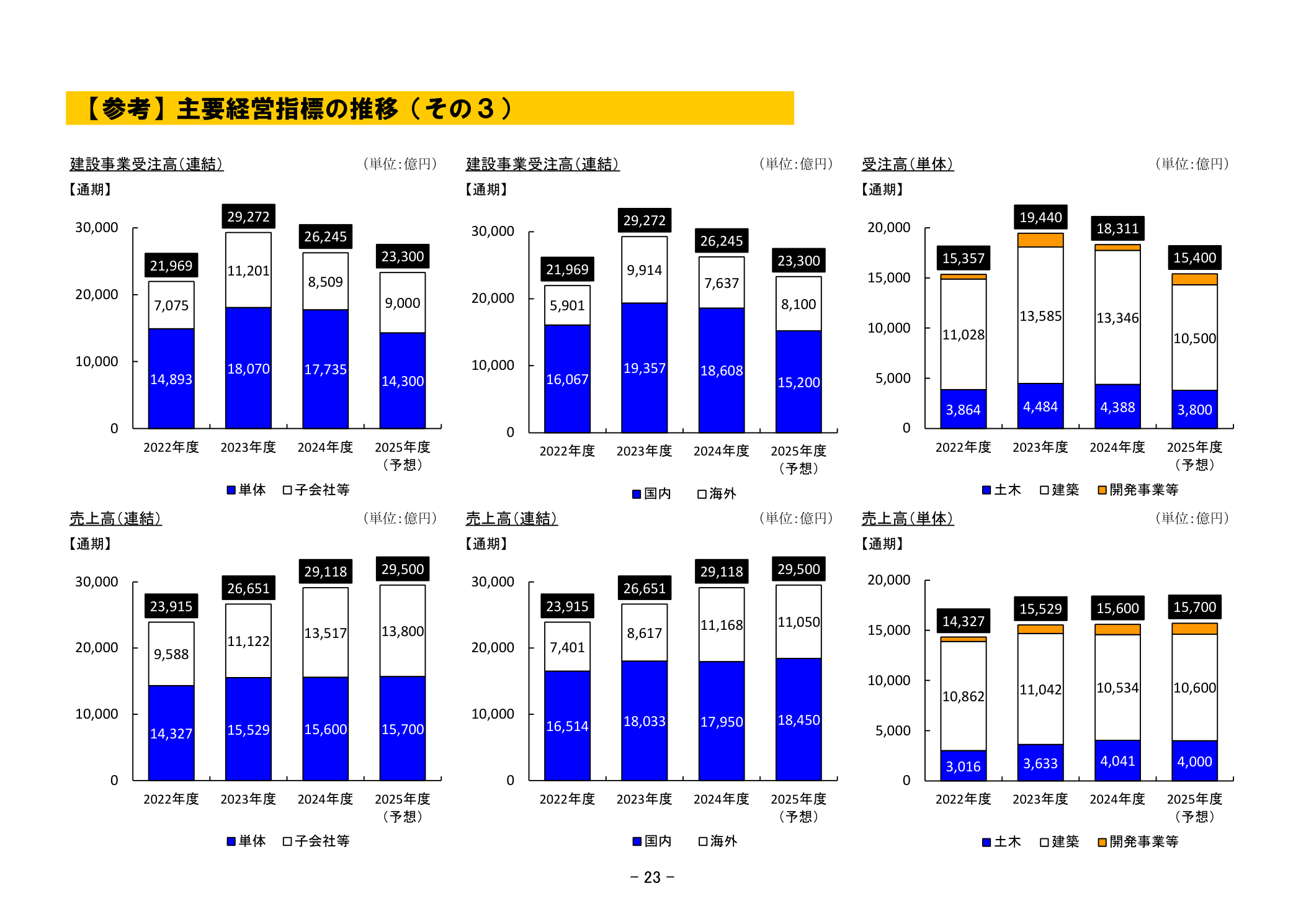

鹿島建設 主要経営指標の推移(その3)建設事業受注高・受注残・売上高(連結)
出所:鹿島建設株式会社「2025年3月期 決算補足説明資料」(2025年5月14日)p.23。建設事業受注高(連結合計・単体・子会社)、受注残高(連結合計・国内・海外)、売上高(連結合計・国内・海外)の年度別推移がグラフで示されている。受注残の増減サイクルと売上高(完成工事高)への変換タイミングの関係が視覚的に確認できる。

まとめ

指標・確認場所判断ポイント
月数 受注残高 ÷ 月平均完成工事高
(有価証券報告書・決算補足説明資料)
前期比増減の背景を完成工事高の動きと合わせて読む。増加=受注旺盛か施工遅延かを区別する
採算 完成工事総利益率の推移・受注時採算
(決算補足説明資料)
粗利率が改善傾向なら採算の良い受注残が消化されている。受注時採算が現在の粗利率より高ければ改善余地がある
公民比 受注残の官公庁/民間比率
(決算補足説明資料)
公共比率が高いほど将来売上の安定性が高い。金利上昇局面では特に重要な軸になる
