建設業の「2024年問題」という言葉は広く使われていますが、何が変わり、業界にどう影響したのかは整理が必要です。2024年4月の施行から2年以上が経ちますが、問題は解消されていません。
それでは詳しく見ていきましょう。
- 建設業の2024年問題とは何か(時間外労働上限規制の中身)
- 施行後に業界で起きたこと(施工能力の制約・倒産増加)
- 選別受注の加速と採算改善の方向性
- 投資テーマとして2024年問題をどう読むか
2024年問題とは何か
2024年問題とは、2024年4月から建設業に適用された時間外労働の上限規制を起点とする、業界全体の課題を指します。
もともと2019年に施行された働き方改革関連法ですが、建設業・運送業・医療には5年間の猶予が与えられていて、その猶予が2024年4月に終了しました。
(年360時間)
違反は罰則あり
(全産業より約26日多い)
(前年比+38.8%)
建設業はもともと年間出勤日数が全産業平均より約26日多く、長時間労働が常態化していました。その業界に上限規制が入ったことで、これまでのやり方が成り立たなくなった。

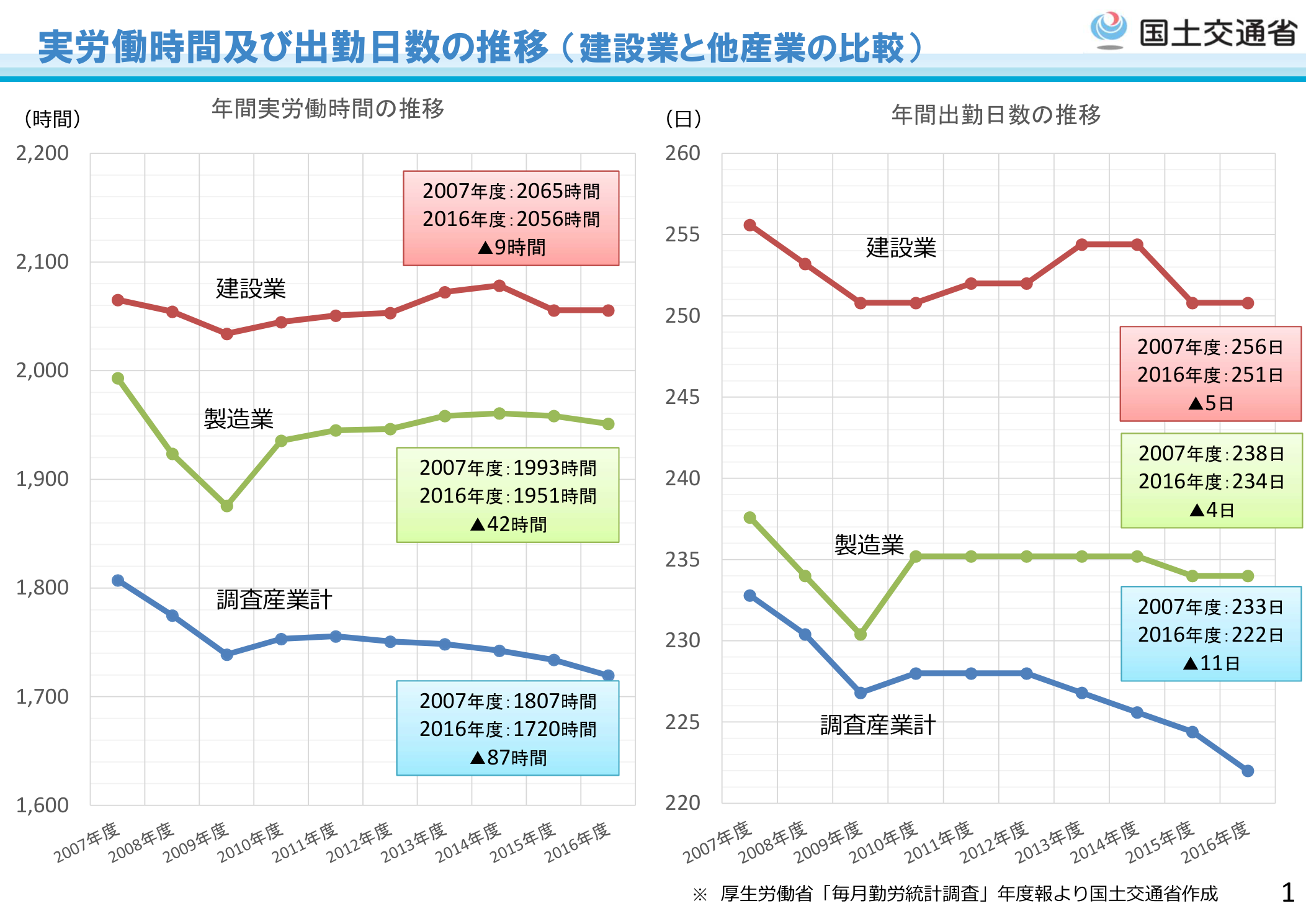

長時間労働が常態化してきた背景は、国土交通省の資料(下図)でも他産業との比較で確認できます。
施行後に施工能力の制約・倒産増加・コスト上昇が表面化した
施工能力の制約が表面化した
時間外労働に上限が設けられることで、同じ人員・同じ期間でこなせる工事の量が減ります。工期の延長が必要になる案件が増え、複数の工事を掛け持ちすることが難しくなりました。特に中小建設会社では、規制対応と工期管理の両立が課題になっています。
倒産件数の増加
2023年の建設業倒産件数は1,671件で、前年比38.8%増でした(出所:帝国データバンク)。人件費の上昇・資材価格の高騰・規制対応コストが重なり、体力の乏しい中小建設会社が厳しい状況に追い込まれています。
割増賃金率の引き上げ
月60時間を超える時間外労働に対する割増賃金率が、中小企業でも50%へ引き上げられました。これまで25%だったものが2倍になったことで、残業を活用して工期を守るモデルのコスト構造が変わっています。
問題は解消されていない。施工総量が構造的に減り続けている
規制によって人手不足が解消されるとは限りません。建設業の就業者数は減少が続いていて、人手が増えない中で労働時間に制約がかかるということは、施工できる総量が構造的に減るということでもあります。
需要(建設投資73兆円)は増えているのに、供給(施工能力)は上限に近づいています。だから2024年問題は今もなお「現在進行形」です。
建設業の高齢化はなぜ深刻なのか|需要増加と担い手減少の矛盾2024年問題が生み出す3つの投資テーマ
選別受注の加速と採算改善
人手に限りがある中で、採算の合わない工事を断る「選別受注」が進んでいます。これは短期的には受注高の抑制につながりますが、中長期的には完成工事高に占める利益率が改善する方向に働きます。
省人化・DX需要の加速
時間外労働に制約がある中で生産性を維持するには、デジタルで省人化するしかありません。施工管理アプリ・遠隔臨場・ICT建機への需要は、2024年問題を機に明確な業務課題として認識されました。
DXを使っている会社は同じ人員でも工事の処理速度が上がり、より多くの案件を受注できます。DX未対応の会社は生産量が改善されないまま時間だけが制約される。この差は年々広がります。
規制対応力が企業間の差別化要因に
2024年問題への対応力は、会社によって大きく差が出ています。大手ゼネコンは週休2日の整備や施工管理の効率化をすでに進めてきましたが、中小建設会社は対応が遅れているケースも多いです。大手は資金力と専任の管理部門を持つため、DXシステムの導入・定着に割けるリソースが中小と根本的に異なります。規制対応の格差は一度開くと縮まりにくく、受注競争での優位が固まりやすいです。
有価証券報告書の「人材戦略」「働き方改革」欄の記述は、この対応状況を読む手がかりになります。
まとめ
- 2024年問題とは、2024年4月から建設業に適用された時間外労働の上限規制(月45時間・年360時間)を起点とする業界課題。
- 施行前から続く年間出勤238日という長時間労働の常態化が、規制適用の影響を大きくしている。
- 2023年の建設業倒産は前年比38.8%増の1,671件で、中小建設会社を中心に厳しい状況が続いている。
- 人手不足のまま労働時間に制約がかかり、施工できる総量が構造的に減少している。
- 選別受注による採算改善・省人化DXの加速・企業間の対応力格差拡大が投資テーマとして注目できる。
