エネルギー転換の加速を背景に、LNGプラント・洋上風力・水素インフラなど大型エネルギー設備の建設需要が世界的に高まっている。こうした案件でよく出てくるのが「EPC」という言葉です。ゼネコンが担う「建設工事」と同じように見えるが、EPCとゼネコンは役割・リスク構造・得意分野が根本的に異なる。
この記事では、EPC契約の仕組み、ゼネコンとエンジニアリング会社の棲み分け、エネルギー分野でEPCが主役になる理由、そして固定価格契約が持つリスク構造を投資家向けに整理する。個別銘柄の評価ではなく、業界構造を理解するための整理として読んでほしい。
それでは詳しく見ていきましょう。
- EPC契約の3つの要素(設計・調達・建設)と一括請負の特徴
- ゼネコンとエンジニアリング会社が「どこから仕事を始めるか」で異なる点
- エネルギー転換でEPC需要が注目される理由
- 固定価格契約が持つリスク構造と、投資家が確認するポイント
EPC契約とは何か:3つの要素
EPCは Engineering(設計)・Procurement(調達)・Construction(建設) の頭文字を取ったものです。この3つをまとめて一社が一括で請け負う契約形態を「EPC契約」または「EPC一括請負」と呼ぶ。
| 要素 | 内容 | 具体的な作業 |
|---|---|---|
| E:Engineering(設計) | プロセス設計・基本設計・詳細設計 | 化学反応・熱交換・流体の流れなどプロセス条件の決定。機器配置・配管・電気計装の設計 |
| P:Procurement(調達) | 機器・材料の発注・輸送・管理 | コンプレッサー・熱交換器・タンクなど長納期の主要機器を世界各地から調達。現場への輸送・検査 |
| C:Construction(建設) | 現地での据付・配管・電気・試運転 | 基礎工事・機器据付・配管接続・電気配線・試運転・発注者への引き渡し |
EPC契約の最大の特徴は、発注者(オーナー)にとってワンストップで完成品を受け取れる点です。設計・調達・建設を別々の会社に発注する「分離発注」に対して、EPCは一社(またはコンソーシアム)が設計から引き渡しまで責任を持つ。
ゼネコンとエンジニアリング会社:何が違うのか
EPCとゼネコンの最大の違いは、「どこから仕事を始めるか」にあります。
| エンジニアリング会社(EPC) | ゼネコン | |
|---|---|---|
| 起点 | Engineering(設計)が起点。プロセスを決めてから調達・建設へ進む | Construction(建設・施工)が起点。設計は建築設計事務所や発注者側が担うことが多い |
| 得意分野 | 化学プラント・石油精製・LNG・発電所・水素インフラなど「プロセス産業」 | ビル・工場建屋・橋梁・トンネル・ダムなど「建築・土木」 |
| 主な調達対象 | コンプレッサー・熱交換器・反応塔など高度な産業機器 | 鉄鋼・コンクリート・木材などの建設資材 |
| 工事の性格 | プロセスが機能するかどうかの「性能保証」が求められる | 建物・構造物の「品質・安全・工期」が求められる |
| 契約形態 | Lump Sum(総額固定)が多い。コスト超過はコントラクター負担 | 公共工事は設計単価ベース。民間は交渉による |
| 事業エリア | 中東・東南アジア・北米など海外プロジェクトが中心 | 国内が主体。一部海外展開あり |
日本のエンジニアリング会社の代表格は、LNGプラント・石油精製設備などを手がける企業群です。これらはプロセス設計の知見が競争力の源泉で、建物の「箱」を作るゼネコンとは技術の核が異なります。
ゼネコンとエンジニアリング会社が協働する場面
ただし、両者が完全に分離しているわけではありません。大型プロジェクトでは両者が役割を分担します。
- LNG受入基地:液化・気化装置の設計・調達はエンジニアリング会社、岸壁・護岸・タンク基礎などの土木工事はゼネコンが担う。
- 発電所:タービン・ボイラーなどの主要機器と配管系統はエンジニアリング会社、タービン棟・制御棟の建屋はゼネコンが施工。
- 大型工場:生産設備のプロセス部分はエンジニアリング会社または製造メーカーが担い、工場建屋・インフラ整備はゼネコンが受ける。
スーパーゼネコンや大手ゼネコンの中には、エンジニアリング子会社を持ち、工場・プラントの設計から建設まで一体で受注できる体制を持つ会社もある(→「ゼネコングループの子会社・関連会社構造とは」参照)。
エネルギー転換とEPC需要:なぜ今注目されるのか
2020年代に入り、世界的にエネルギー転換が加速していて、EPC需要が高まっています。従来の化石燃料インフラの新増設に加え、脱炭素を目指した新エネルギーインフラの建設が急拡大しているためです。
LNG(液化天然ガス)インフラ
ロシアからのエネルギー依存を低減しようとする欧州や、アジアの新興国の需要増を背景に、LNG液化基地・受入基地の新増設案件が世界各地で進んでいる。液化プロセスの設計・調達・建設は高度な技術を要するため、エンジニアリング会社が主役になる典型的なEPCの領域です。
再生可能エネルギー(洋上風力・太陽光)
洋上風力発電所は、海底基礎・海底ケーブル・風車の据付・変電設備を一括で受注するEPC型のプロジェクトが多い。陸上の大型太陽光発電所でも、パネル・パワーコンディショナー・送電設備を含めたEPC一括発注が一般的です。
再エネ分野ではゼネコンもEPC的な役割で参入するケースが増えている。特に太陽光・陸上風力では、建設施工能力を持つゼネコンが調達・施工を担うことができる。洋上風力は専門性が高く、造船・海洋土木などの特殊技術が加わる(→「カーボンニュートラルと建設業・脱炭素」参照)。
水素・アンモニアインフラ
水素・アンモニアの生産・輸送・貯蔵インフラは、化学プロセスの知見が必要なためエンジニアリング会社の得意領域です。液化水素タンク・アンモニア受入基地・水素製造装置(電解槽システム)などは、LNGプラントの技術を応用した設計・調達が求められる。
データセンター向け電源インフラ
AIの普及に伴うデータセンターの急拡大は、大容量電源インフラ(発電設備・変電所・UPS)の建設需要を生んでいる。電源設備のエンジニアリング・調達・建設を一括で受けるEPC型の案件が増えていて、エンジニアリング会社・電機メーカー・ゼネコンが競合・協業する領域になっている(→「データセンター建設需要とゼネコン」参照)。
EPC固定価格契約のリスク構造
EPC契約の多くはLump Sum(ランプサム)契約、すなわち総額固定で受注する形態です。この契約形態は発注者にとってコスト予見性が高いが、コスト超過・工期延長のリスクをEPCコントラクター側が全面的に負うという特徴があります。
| リスク要因 | 内容 | 影響 |
|---|---|---|
| 資材・機器の価格変動 | 長期プロジェクトで鋼材・機器価格が急騰しても総額は固定 | コスト超過がそのままコントラクターの損失になる |
| 工期遅延 | 設計変更・現地工事の遅れ・輸送遅延 | 遅延損害金(LD:Liquidated Damages)が発生。完成が遅れるほど損失が積み上がる |
| 性能未達 | プロセスが設計通りの性能を出せない | 性能保証を達成するまで追加コストをかけて改善義務が生じる |
| 地政学リスク | 海外プロジェクトでの現地情勢変化・為替変動 | 工事中断・コスト増・撤退損失につながることがある |
EPCコントラクターが大型案件でコスト管理に失敗すると、数百億円規模の損失が一括計上されることがある。こうした損失は、ゼネコンで言う「工事損失引当金」に相当する(→「工事損失引当金とは」参照)。
ゼネコンのEPC案件でのリスク管理が難しい理由は、「建設(C)」だけでなく「設計(E)・調達(P)」のコストコントロールも責任範囲になるためです。特に設計の初期段階で見積もり精度が低いまま固定価格で受注してしまうと、後工程でのコスト超過が避けられなくなる(→「ゼネコンの海外事業リスクとは」参照)。
なお、ゼネコンが国内で受ける建設工事はスライド条項により一定の価格転嫁が可能だが、海外EPC案件のLump Sum契約では同様の仕組みが適用されないことが多い(→「スライド条項とは何か」参照)。

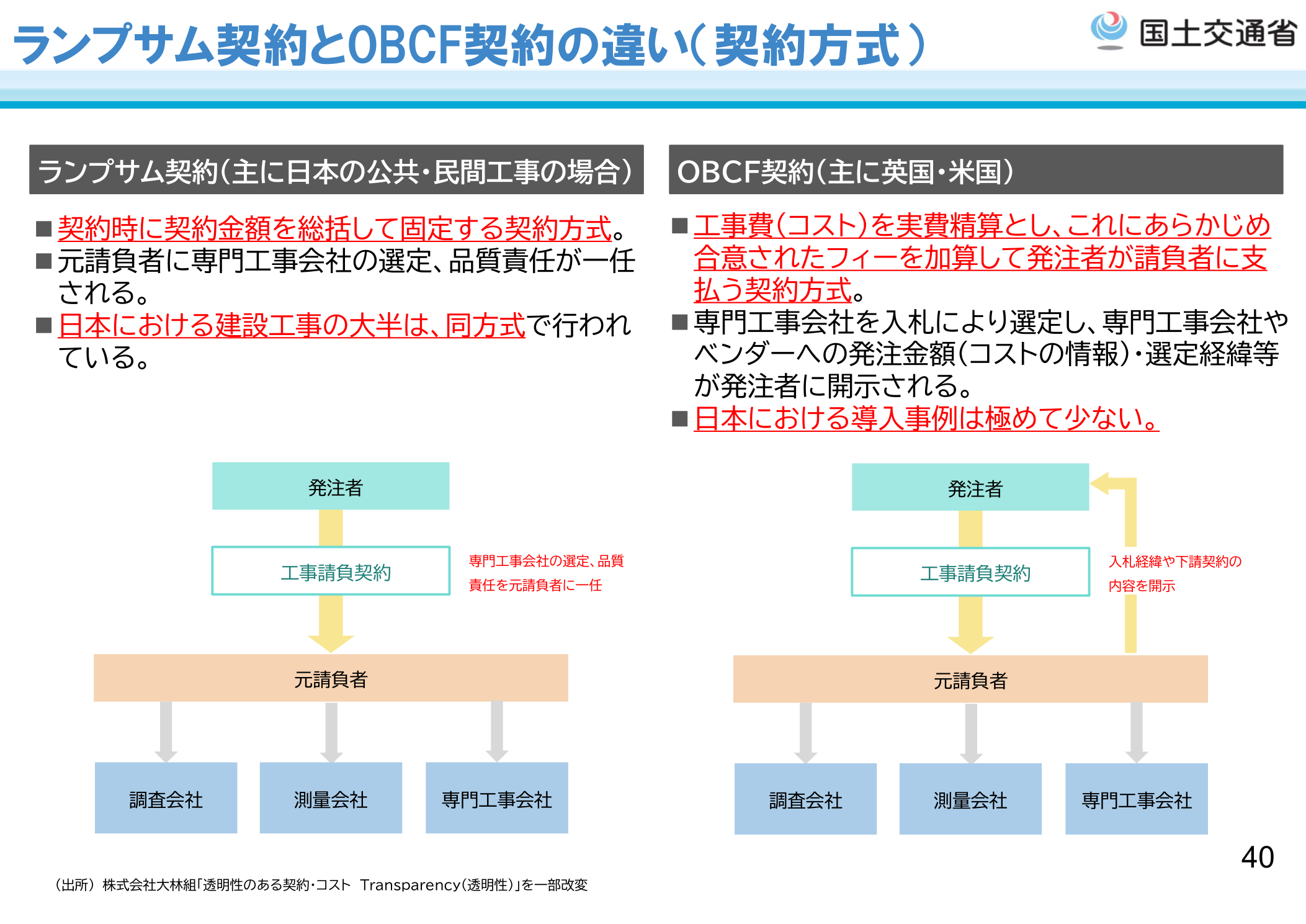

ランプサム契約とOBCF契約(実費精算型)の特徴と違いを下図に示します。
投資家が確認するポイント
- EPC案件の受注比率:ゼネコンやエンジニアリング会社の決算補足説明資料で、EPC一括受注の案件がどれくらいの比率を占めるかを確認する。Lump Sum案件が多いほど、コスト超過リスクが潜在的に大きい。
- 海外プロジェクトの進捗:大型EPC案件は工期が数年に及ぶことが多い。決算説明資料の「プロジェクト別進捗報告」や有価証券報告書の「受注工事の状況」で、各案件の採算コメントを確認します。
- 工事損失引当金の計上:特定のEPC案件でコスト超過が発生すると、決算短信の特別損失欄に工事損失引当金が計上される。複数期にわたって同一案件で引当が積み上がるケースは、問題の根が深いサインとして読む。
- 受注残のEPC比率:受注残の中にLump Sum型のEPC案件が多い場合、将来の完成工事高は高くなっても採算が読みにくくなる。Reimbursable(実費精算型)の案件とLump Sumの比率を確認することで、リスクの濃淡が分かる。
- エネルギー転換関連の新規受注動向:再エネ・水素・LNG関連の受注が積み上がっているかどうかは、今後の成長余地を判断する手がかりになる。ただし採算構造(スポット受注か長期契約かなど)も合わせて確認します。
まとめ
| 論点 | ポイント |
|---|---|
| EPCとは | Engineering・Procurement・Constructionを一括で請け負う契約形態。設計から引き渡しまで一社が責任を持つ |
| ゼネコンとの違い | ゼネコンは建設(C)が主体。エンジニアリング会社はプロセス設計(E)が起点。得意分野・技術の核が異なる |
| エネルギー分野での役割 | LNG・水素・アンモニアはエンジニアリング会社が主役。再エネはゼネコンもEPC的に参入するケースが増えている |
| Lump Sum契約のリスク | 総額固定のためコスト超過・工期遅延はコントラクターが全面負担。大型案件での損失は数百億円規模になることがある |
| 投資家の確認点 | EPC案件のLump Sum比率・工事損失引当金の計上・受注残の採算構造・エネルギー転換関連の受注動向 |
